PUENTE SACTA, SEÑALES ANTES DEL COLAPSO

Facebook
LinkedIn
Pinterest
WhatsApp
X



El Puente Sacta, ubicado en el municipio de Puerto Villarroel, Cochabamba, colapsó el 23 de julio de 2026. Sin embargo, el problema estructural no comenzó ese día. Aproximadamente nueve meses antes, las inspecciones ya habían identificado desplazamientos importantes en el tablero y movimientos en uno de sus apoyos.

En octubre de 2025, la Administradora Boliviana de Carreteras (ABC) informó que el tablero presentaba desplazamientos de 11, 20 y 4 centímetros. La evaluación técnica difundida entonces señaló que la fundación y una pila habían sufrido una inclinación que provocó el movimiento del tablero, aunque este todavía permanecía apoyado sobre las vigas.

Ante esas condiciones, la estructura fue cerrada preventivamente y el tránsito se trasladó al puente paralelo. Esa decisión resultó fundamental: cuando finalmente ocurrió el colapso, no se registraron personas ni vehículos afectados.

Puente Sacta: la falla comenzó bajo el tablero

La abertura y el desnivel visibles sobre la plataforma eran señales importantes, pero no necesariamente representaban el origen del problema.

El movimiento podía estar desarrollándose varios metros por debajo del tablero, en la interacción entre el río, el terreno, la cimentación y los apoyos del puente.

De manera simplificada, la secuencia técnica puede entenderse así:

Crecida del río → socavación → pérdida de soporte → inclinación del apoyo → desplazamiento del tablero → pérdida de estabilidad

La socavación se produce cuando el flujo del agua remueve progresivamente material del lecho alrededor de pilas, estribos o cimentaciones.

Durante una crecida, la velocidad y turbulencia del agua pueden incrementar este proceso. También pueden aparecer cambios en el cauce, erosión localizada y acumulación de troncos o palizadas.

Cuando la erosión alcanza zonas próximas a una cimentación, pueden modificarse sus condiciones de apoyo. Como consecuencia, una pila puede experimentar asentamientos, desplazamientos o inclinaciones que después se transmiten al resto de la estructura.

En el caso del Puente Sacta, la ABC relacionó los problemas observados en 2025 con la socavación provocada por el incremento del caudal del río.



Puente Sacta, fisura antes del colapso.

De octubre de 2025 a julio de 2026

Después de detectarse los movimientos, la estructura permaneció fuera de servicio.

Según información de la ABC, entre diciembre de 2025 y marzo de 2026 se realizaron trabajos de protección mediante gaviones y labores de limpieza.

Sin embargo, las condiciones hidráulicas volvieron a ser críticas meses después.

Desde el 20 de julio de 2026, una crecida extraordinaria del río estuvo acompañada por un fuerte arrastre de palizadas. La ABC informó posteriormente que este episodio terminó socavando la infraestructura antigua.

Tres días después, durante la mañana del 23 de julio de 2026, se produjo el colapso de una parte del puente.

¿Cómo progresó el problema?

Etapa Qué ocurrió Posible efecto estructural
Crecida Aumentó el caudal del río Mayor acción hidráulica sobre el cauce
Socavación El flujo removió material del lecho Reducción del soporte alrededor de los apoyos
Movimiento La fundación y una pila presentaron inclinación Alteración de la geometría estructural
Desplazamiento El tablero registró movimientos de hasta 20 cm Aberturas y desalineaciones visibles
Nueva crecida Aumentaron el caudal y el arrastre de palizadas Mayor presión sobre un sistema ya afectado
Colapso La estructura perdió estabilidad en el sector afectado Caída del tramo

Esta secuencia permite explicar técnicamente el mecanismo general a partir de la información publicada. Sin embargo, no sustituye una investigación forense detallada.

Para establecer completamente las causas sería necesario conocer, entre otros aspectos, la profundidad real de la socavación, las condiciones del terreno, el tipo y profundidad de las cimentaciones, la geometría del cauce y el comportamiento de la estructura durante las crecidas.

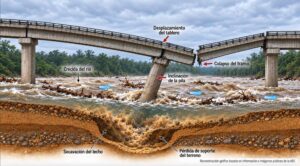

Explicación gráfica del colapso del puente Sacta.

Puente Sacta: una advertencia de 20 centímetros

Uno de los aspectos más importantes del caso fue la existencia de señales medibles meses antes del colapso.

Un desplazamiento del tablero de hasta 20 centímetros acompañado por la inclinación de una pila ya no puede interpretarse únicamente como un problema superficial de pavimento o juntas.

Una condición de este tipo exige evaluar el sistema completo:

río + cauce + terreno + cimentación + pila + apoyos + tablero.

Esto es especialmente importante porque la manifestación visible puede encontrarse muy lejos del punto donde comenzó la pérdida de estabilidad.

La abertura puede aparecer en el tablero, mientras el problema principal se desarrolla bajo el agua o alrededor de la cimentación.

En este caso, el cierre preventivo del Puente Sacta fue una medida esencial para proteger a los usuarios. La estructura permanecía inhabilitada cuando ocurrió el colapso.



Vista del colapso del Puente Sacta

¿Qué puede hacerse para prevenir fallas similares?

En puentes construidos sobre ríos, la inspección no debería concentrarse solamente en el tablero. El comportamiento hidráulico del cauce y las condiciones alrededor de las cimentaciones también requieren seguimiento.

Entre las principales medidas de prevención se encuentran:

  • inspeccionar el cauce, pilas, estribos y protecciones antes y después de crecidas importantes;
  • controlar variaciones en la profundidad y dirección del río;
  • identificar acumulaciones de troncos, sedimentos o palizadas;
  • medir desplazamientos, asentamientos e inclinaciones de los apoyos;
  • evaluar específicamente la vulnerabilidad frente a socavación;
  • utilizar instrumentación para monitorear estructuras consideradas críticas;
  • verificar periódicamente gaviones, escolleras y otras protecciones hidráulicas;
  • establecer niveles de alerta y criterios definidos para restringir o cerrar el tránsito;
  • desarrollar intervenciones definitivas cuando el monitoreo confirme que la estabilidad estructural está comprometida.

Las recomendaciones internacionales para puentes vulnerables a socavación consideran precisamente la combinación de inspección, monitoreo, criterios de cierre y medidas de protección estructural o hidráulica. En estructuras con mayor nivel de riesgo, incluso puede ser necesaria una rehabilitación profunda o el reemplazo.

De reparar el daño a gestionar el riesgo

El caso del Puente Sacta muestra por qué una anomalía visible no debería analizarse de manera aislada.

Una junta abierta, una diferencia de nivel o un tablero desplazado pueden ser solamente la manifestación exterior de un proceso iniciado varios metros más abajo.

Por eso, el diagnóstico de un puente debe integrar hidráulica, geotecnia y comportamiento estructural.

En Sacta, las señales aparecieron meses antes del colapso. El cierre preventivo evitó consecuencias humanas, pero el episodio también deja una enseñanza para la gestión de infraestructura: cuando existen movimientos importantes y evidencia de socavación, el objetivo no debe limitarse a reparar aquello que se observa desde la superficie.

La pregunta principal debe ser otra:

¿La cimentación, los apoyos y el sistema estructural completo todavía conservan condiciones suficientes de estabilidad?

Responder esa pregunta a tiempo puede marcar la diferencia entre mantener una estructura bajo control y enfrentar posteriormente una falla mayor.

Fuentes:

  • Fuentes y referencias técnicas: ABC, Unitel, El Deber y Los Tiempos; información pública sobre socavación, desplazamientos estructurales y colapso del Puente Sacta.

PUENTES, DIAGNÓSTICO TECNOLÓGICO Y ESTRATEGIAS CONSTRUCTIVAS

Facebook
LinkedIn
Pinterest
WhatsApp
X

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *

Related News
